什么是人防工程
什么是人防工程
今天给大家说说建筑工程中的人防工程安装,说到人防工程肯定有刚接触这一行的工人师傅或者学建筑行业刚毕业的学子。“人防”是什么意思、人防建筑与普通建筑又有什么区别?以及我们在施工中特别需要注意些什么?下面就仔细说说人防工程中安装作业的内容以及各项施工方法:
“人民防空工程也叫人防工事,是指为保障战时人员与物资掩蔽、人民防空指挥、医疗救护而单独修建的地下防护建筑,以及结合地面建筑修建的战时可用于防空的地下室”。所以不论是在设计还是施工上首先要保证的就是所修建的“建筑”能达到一定战争规模的摧毁,从而保证我们的生命、财产安全。所以当我们知道所参与的项目中有人防区域建筑就首先要想到所修建的人防建筑类别,以及等级。
一、人防工程的分类

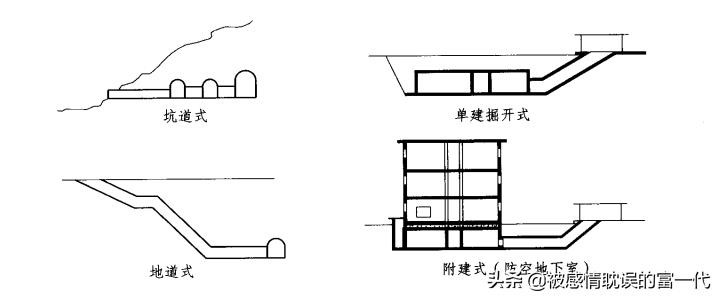

1.按照构筑方式分为明挖和暗挖工程,明挖工程按上部有无地面建筑又分为单建掘开式和附建式工程。暗挖工程可分为坑道式和地道式工程。
2.按防护特性分为甲类和乙类
甲类人防工程:战时能抵御预定的核武器、常规武器和生化武器的袭击。
乙类人防工程:战时能抵御预定的常规武器和生化武器的袭击。
3.按战时使用功能分类:
(1)指挥工程:保障人防指挥机关战时工作的人防工程(包括防空地下室)。
(2)医疗救护工程:战时对伤员独立进行早期救治工作的人防工程(包括防空地下室)。按照医疗分级和任务的不同,医疗救护工程可分为中心医院、急救医院和救护站等。
(3)防空专业队工程:保障防空专业队掩蔽和执行某些勤务的人防工程(包括防空地下室),一般称防空专业队掩蔽所。一个完整的防空专业队掩蔽所一般包括专业队队员掩蔽部和专业队装备(车辆)掩蔽部两个部分。但在目前的人防工程建设中,也可以将两个部分分开单独修建。
防空专业队系指按专业组成的担负人民防空勤务的组织,其中包括抢险抢修、医疗救护、消防、防化防疫、通信、运输、治安等专业队。
(4)人员掩蔽工程:主要用于保障人员掩蔽的人防工程(包括防空地下室)。按照战时掩蔽人员的作用,人员掩蔽工程共分为两等:一等人员掩蔽所,指供战时坚持工作的政府机关、城市生活重要保障部门(电信、供电、供气、供水、食品等)、重要厂矿企业和其它战时有人员进出要求的人员掩蔽工程;二等人员掩蔽所,指战时留城的普通居民掩蔽所。
(5)配套工程:系指战时的保障性人防工程(即指挥工程、医疗救护工程、防空专业队工程和人员掩蔽工程以外的人防工程总合),主要包括区域电站、区域供水站、人防物资库、人防汽车库、食品站、生产车间、人防交通于(支)道、警报站、核生化监测中心等工程。
二、人防工程的抗力分级
防核武器抗力级别:1、2、2B、3、4、4B、5、6、6B九个等级。
防常规武器抗力级别:1、2、3、4、5、6六个等级。
三、人防工程的防化分级
防化级别是以人防工程对化学武器的不同防护标准和防护要求划分的,可分为甲、乙、丙、丁四个等级。
四、施工前须知
1.图纸会审(熟悉图纸、并针对图纸上的疑问作出完善)
人防工程在土建施工阶段涉及到各专业的预埋件较多,土建施工前应进行图纸会审,各专业分工明确。特别提醒:施工图须按人防主管部门或其委托审查机构审查合格,方可施工。防空地下室施工需要注意的防空地下室施工相关规范主要有:《人民防空地下室设计规范》(GB50038-2005)、《人民防空工程施工及验收规范》(GB50134-2004)、《人民防空工程质量检验评定标准》、《地下防水工程质量验收规范》(GB50208-2002)。
五.隐检
为保证施工质量,工程施工中应对隐蔽工程作好记录,并应进行中间或分项检验,合格后方可进行下一工序的施工。对于隐检特别说一下很多人(包括管理人员以及带班工人)在施工完成后就感觉活做完了就没什么事了,殊不知每一项工作完成以后在仔细梳理现场的过程中不光可以排除后患,更能让自己在下一次实践中得到提升。俗话说干一行爱一行,爱一行才能精一行。当我们把一个行业技术吃透了还愁挣不到钱吗?哈哈,在这扯远了下面接着说说施工中注意的事项。
六、模架工程须知
1.人防工程施工所采用的模板及支架必须具有足够的强度、刚度和稳定性;
2.模板的接缝不应漏浆;
3.模板及其支架在安装过程中,必须设置防倾倒的临时固定设施;
4.临空墙、门框墙的模板安装,其固定模板的对拉螺栓上严禁采用套管、混凝土预制件等。
七、钢筋工程须知
1.钢筋搭接处,应在中心和两端用铁丝扎牢;绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊;各受力钢筋之间的绑扎接头位置应相互错开。
2.底板上层钢筋一般从底板梁上层主筋下穿越。底板、侧墙、顶板上、下层钢筋绑扎时须设梅花形布置的拉结筋。
3.平时使用的出入口及防护单元之间洞口如若采用构件封堵,应在钢筋绑扎阶段注意封堵框的预埋。
4.在底板钢筋绑扎阶段应注意在防护门及活门门框每角2根长度1000的16螺纹钢预埋,不得漏埋。
八、混凝土工程须知
1.大体积混凝土的浇筑应合理分段进行,使混凝土沿高度均匀上升;
2.浇筑应在室外气温较低时进行,混凝土浇筑温度不宜超过28℃;
3.工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土;
4.为保证人防工程施工质量,防护密闭门、密闭门和活门门框墙、临空墙必须整体浇筑,不留水平施工缝,
5.后浇带及施工缝位置应避开人防通道及人防门部位。
以上是本次为大家带来的人防工程的解答。希望能让大家对了解人防工程这一块起到作用,下一节为大家讲解人防中“机电安装预留预埋注意事项及施工方法”
-
- “避难的窘态,不应成为笑料”甘肃地震!吓到颤抖裸奔小伙被曝光
-
2025-07-18 12:45:09
-
- 生病的时候,最能看出男人是不是真的爱你
-
2025-07-18 12:42:54
-
- 于小彤:陈小纭的前男友,因红楼梦走红,现今出演冰火凤再度圈粉
-
2025-07-18 12:40:40
-
- 国殇墓园中跪着4个日军雕像,日方要求拆除,中方:要答应3个条件
-
2025-07-18 12:38:25
-
- 手机芯片天梯图解读,让你了解最新性能水平!
-
2025-07-18 12:36:10
-
- 神秘的暗网有多可怕?普通人想都不要想,进去就会有危险?
-
2025-07-18 12:33:55
-
- 鲁迅三兄弟:大作家、大汉奸、大干部,三弟后代如今现状如何?
-
2025-07-18 12:31:41
-
- 天津康婷产品不实,模式更是深陷传销风波
-
2025-07-18 06:02:31
-
- 海军广元舰捐建的国防教育基地在广元市实验小学正式落成
-
2025-07-18 06:00:16
-
- 二代接班后的索芙特谋求美股上市,它近三年均未盈利
-
2025-07-18 05:58:01
-
- 解放军为何重启203毫米炮?威力大射程远,能直接打到海峡对岸!
-
2025-07-18 05:55:47
-
- 重要!计算机二级准考证打印及考前须知
-
2025-07-18 05:53:32
-
- 1932年的高考题:陈寅恪出上联孙行者,最佳下联为何不是祖冲之?
-
2025-07-18 05:51:17
-
- 重新审视平原新区,能否从“弃子”打出“神之一手”
-
2025-07-18 05:49:02
-
- 犹太民族小传
-
2025-07-18 05:46:47
-
- 四川盘点德阳十二著名景点
-
2025-07-18 05:44:32
-
- 大剧透!探秘白云机场T2航站楼!世界级巨无霸枢纽真的要来了
-
2025-07-18 05:42:18
-
- 3本女扮男装古言权谋文:《青珂浮屠》冷艳机智女主x痴情忠犬男主
-
2025-07-17 15:21:28
-
- “座山雕”崔三爷麾下的八大金刚,各有何特点?本事最大的是谁?
-
2025-07-17 15:19:13
-
- 中国10大贫困县!一年吃到一次肉,有没有你的家乡?
-
2025-07-17 15:16:58
